Железобетонного столбчатого фундамента

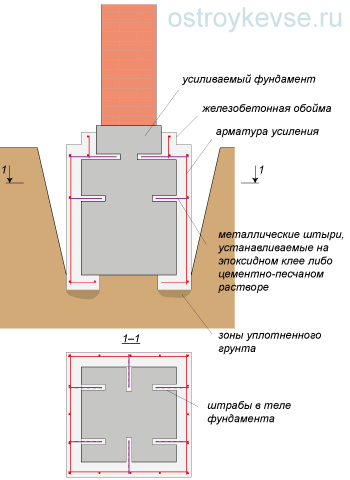

Усиление столбчатого бетонного фундамента увеличением опорной площади

Бетонного столбчатого фундамента

Усиление столбчатого бутового фундамента увеличением опорной площади

Бутового столбчатого фундамента

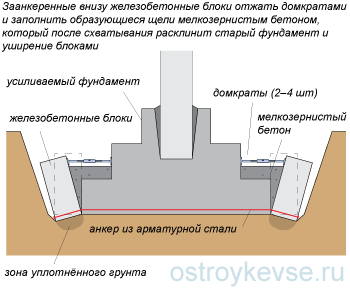

Усиление столбчатого фундамента увеличением опорной площади с предварительным обжатием грунта

С предварительным обжатием грунта

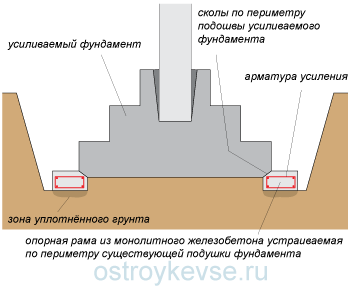

Усиление столбчатого фундамента увеличением опорной площади устройством железобетонной рамы

Устройством железобетонной рамы

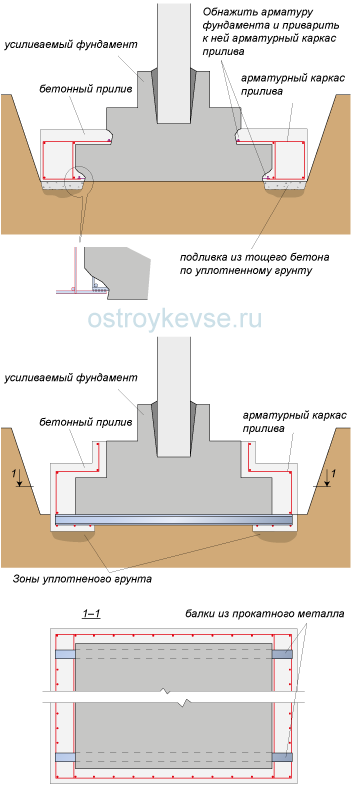

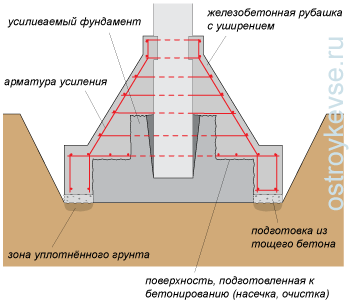

Устройство железобетонной рубашки с уширением площади подошвы

Устройство железобетонной рубашки с уширением подошвы

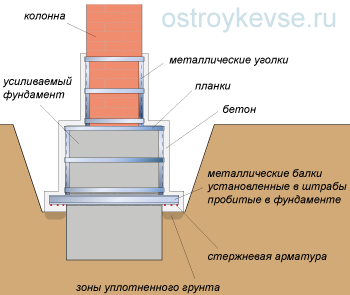

Устройство металлической обоймы с уширением опорной площади фундамента

Устройство металлической обоймы с уширением опорной площади фундамента

Общие указания по производству работ при усилении столбчатых фундаментов

Перед началом работ по усилению фундаментов должна быть проведена разгрузка фундамента: очистка кровли от снега в четырех прилегающих к колонне секциях; исключение действия нагрузок от оборудования.

Последовательность работ по усилению фундамента в сухих грунтах.

1. Удаляется грунт со всех сторон фундамента до отметки подошвы, крутизна откосов принимается предельно допустимая. При необходимости устанавливается вертикальное крепление стенок котлована.
2. Производится очистка и насечка боковых граней фундамента.
3. При необходимости устраиваются обжимные балки.
4. Производится уплотнение грунта щебнем, монтаж арматуры, опалубка и бетонирование.

Последовательность работ по усилению фундамента при уровне грунтовых вод выше подошвы фундамента

1. Удаляется грунт с одной стороны фундамента на полную глубину с устройством вертикальной стенки крепления грунта.
2. Производится очистка, насечка боковых граней фундамента и зачистка грунта на уровне подошвы фундамента с уплотнением грунта щебнем
3. На дно котлована вплотную к фундаменту устанавливаются пригрузочные элементы с необходимой (по расчету) обшей массой.
4. Последовательно выполняются перечисленные операции на второй и третьей сторонах фундамента.
5. На четвертой стороне выполняется весь цикл работ по усилению: отрывка котлована, насечка поверхности бетона, армирование (с оставлением выпусков арматуры), бетонирование, выдерживание бетона (до 50% проектной прочности), установка ограждающих щитов от попадания грунта в пространства у соседних сторон при засыпке пазухи, засыпается пазуха с трамбованием грунта.
6. На первой, второй и третьей сторонах поочередно и последовательно повторяется весь цикл работ после предварительного снятия пригрузочных элементов на той стороне фундамента, на которой производятся работа. В ходе перечисленных операций осуществляется стыковка арматуры с выпусками, оставленными на соседних сторонах.
7. Пригрузочные элементы должны быть заранее изготовлены из бетона размером 0,5×0,5 м с высотой 1 и 1,5 м, и размером 0,75×0,75 с высотой 2 м, что будет соответствовать их массе от 0,5 т до 2,5 т. Элементы должны иметь в верхней их части утопленные в бетон петли для строповки.
